巴基斯坦第一風電項目風機基礎正式澆筑

瀏覽次數:4959來源:蜀天建設工程

經過前期多方準備并克服當?shù)貧夂?、環境等不利因素的影響,由我公司承建的巴基斯坦第一風力發電項目土建工程的第一臺風機基礎混凝土澆筑于2013年4月30日進行,并于2013年5月1日順利澆筑完成。

三峽巴基斯坦第一風力發電項目設計總裝機49.5MW,安裝33臺單機容量為1500kW的風力發電機組。項目位于巴基斯坦卡拉奇市東北部塔塔地區(Thatta)的Jhampir村附近,風電場距卡拉奇市約90km,南距阿拉伯海岸約90km。

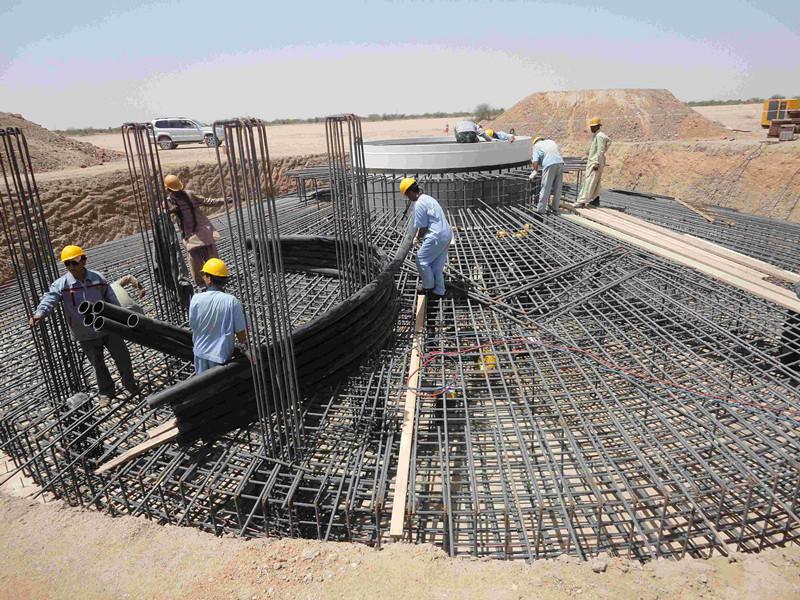

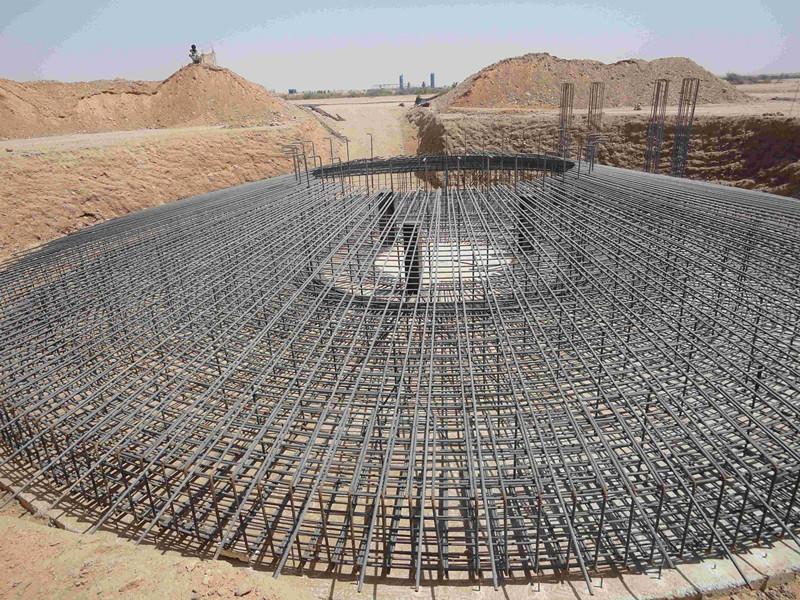

風機基礎頂高程為吊裝平臺高程,開挖深度為3.15米,基礎墊層素混凝土的設計強度等級為C15,基礎主體混凝土C35,基礎混凝土保護層厚度底部為70㎜,其他為50㎜。單個風機基礎混凝土工程量為505m3,鋼筋46.622T,風機基礎混凝土總工程量為16065.29m3,基礎環安裝33套。

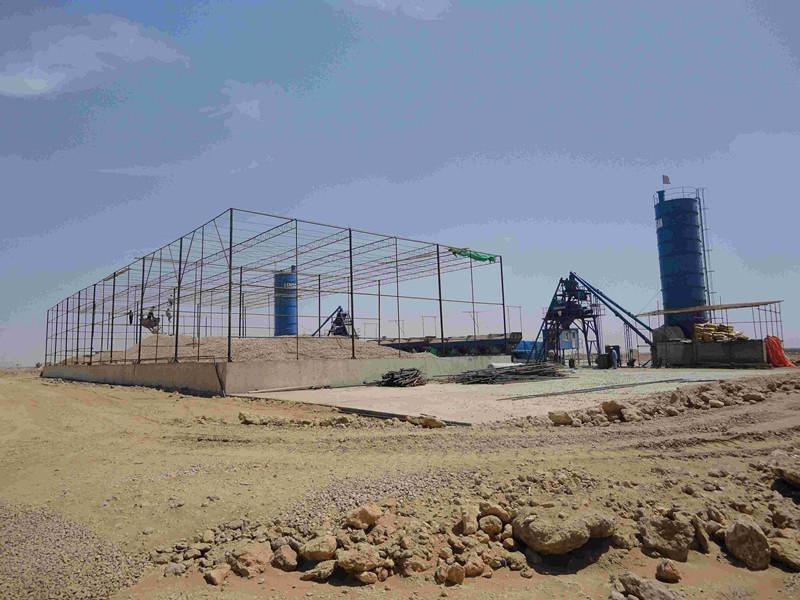

現場第一臺風機基礎混凝土正式進行澆筑施工意味著我公司承建的巴基斯坦風電項目進入了全面施工階段,為項目如期完工打下堅實基礎。

(蜀天快訊2013.5.1日電)
